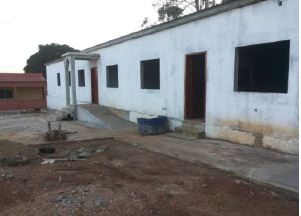

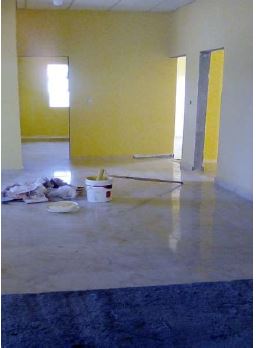

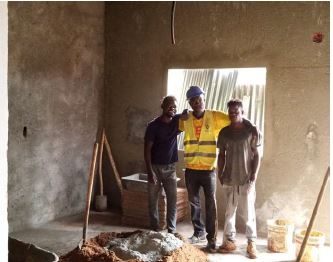

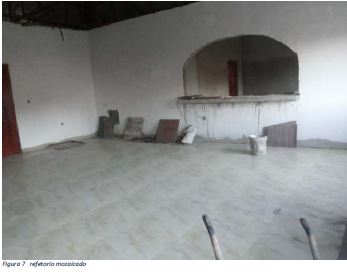

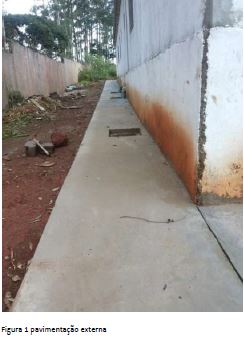

Prima delle attività chiave, è stato necessario incontrare il team di appaltatori per la pianificazione delle attività successive. Abbiamo potuto completare il rivestimento con lastre zingo, posare il pavimento con mosaico, piastrelle ai lavelli della cucina e il controsoffitto, il lastricato, il battiscopa, tutto intorno alla casa.
Abbiamo provveduto all'acquisto della prima parte dei mobili per l'alloggio delle ragazze: 25 letti 25 materassi. Il residuo dei soldi servirà per acquistare le coperte e pagare il trasporto dei letti e dei materassi da Luanda a Camabatela dove si trova la casa di accoglienza, a 400 km da distanza.
Abbiamo avuto un ritardo nel rispettare la data di consegna prevista dell'opera, il Costruttore ha avuto molte difficoltà, mancava il materiale sul mercato, il lavoro si è fermato per circa due mesi. Ma ora hanno ripreso a lavorare con il posizionamento del mosaico e le piastrelle. Il costruttore ci ha detto che consegnerà il lavoro nei prime quindici giorni di giugno. Stiamo progettando di accogliere le ragazze a casa all'inizio di luglio 2022.
